接到了网络工程项目,我们该如何做好“工程实施”及“基础配置”?
一、网络项目工程实施

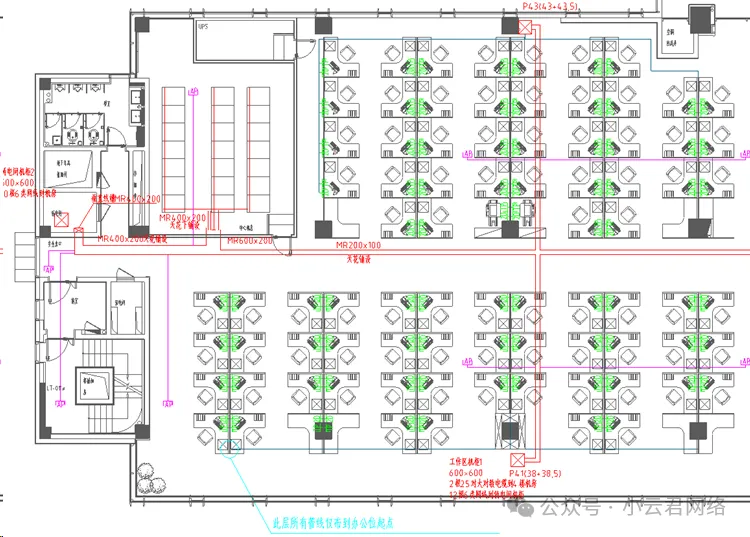

1. 工程实施—施工方案确定AP预设点位、信息点分布后,首先需要确认布线的施工方案。
(1) 施工方案确认
弱电桥架铺设方案,桥架尺寸;确认机柜摆放位置;确认AP的走线方式;确认信息点的走线方式。(2) 施工要点记录

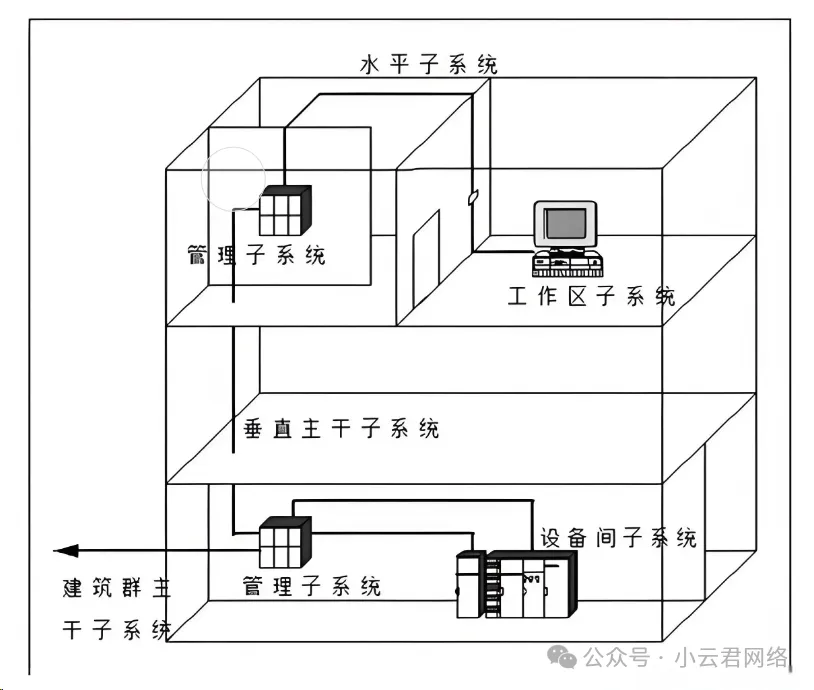

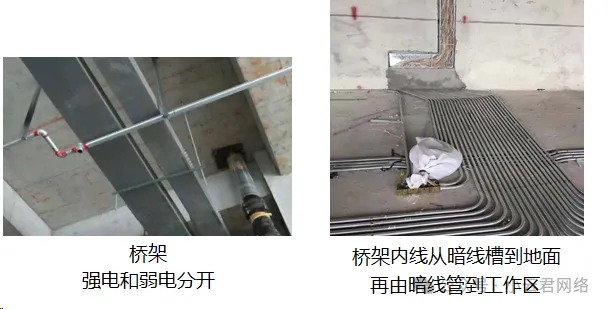

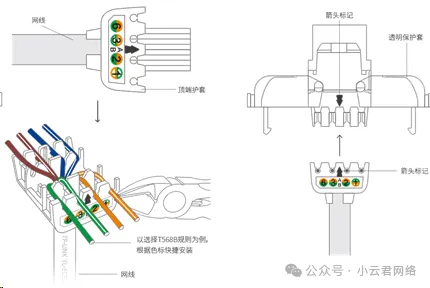

网络线槽、金属线管要使用报价清单内规定规格;在天花板内走线要横平竖直,金属线槽在安装时需要每隔1.5米设计一个吊杆;预埋金属线管要考虑留有一定余量,以备加线时使用;放线时要在图纸和网线两端标记好编号,到位后要留有余量。布线是用线缆将每层配线设备和信息插座相连接。
系统主要包括:
配线电缆(网线、电话线、光纤线等)线槽(PVC管、金属管、桥架、直线槽等,有4分管、6分管等不同规格)工作区线缆,一般主干走桥架,桥架到终端走管槽。新装修工程,一般不涉及做桥架,桥架由装修一起做:
装修时将桥架、管槽都做好;装修时将管线都走到位。二、基础配置
1. 设备配置—网络规划(1) 管理层面

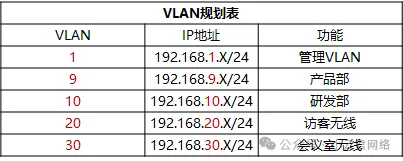

规划单独的管理VLAN,例如VLAN1;IP地址位于相同网段,例如路由器为192.168.1.1、核心交换机为192.168.1.2;核心设备管理端口规划,避免常用端口被尝试登录或攻击;设备的管理账号密码可以根据实际需要设立,需要考虑安全性及后期维护,记录在配置表格中。(2) 业务层面
根据功能的不同划分对应的VLAN,例如管理VLAN、访客无线、办公无线、研发部、产品部等;IP地址段划分需要考虑冗余,划分时最好与VLAN对应。(3) 应用层面
上网权限规划,规划各个VLAN之间访问控制策略;认证信息规划,规划接入认证方式和账户、密码;网络带宽规划,规划不同角色需要的网络带宽。2. 设备配置—设备配置项目施工完成后,需要对核心路由器、核心交换机、AP等进行配置。
设备配置完成后,有线及无线网络需要进行调试优化。

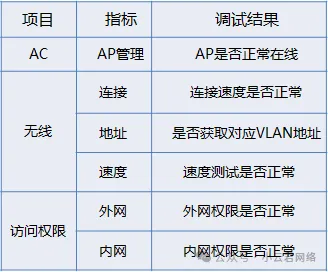

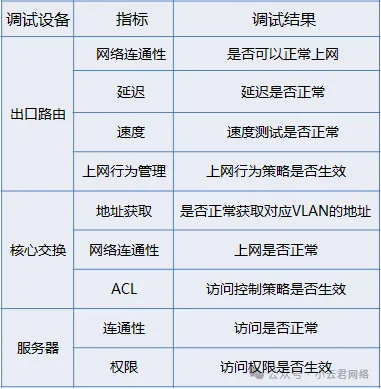

有线网络:
